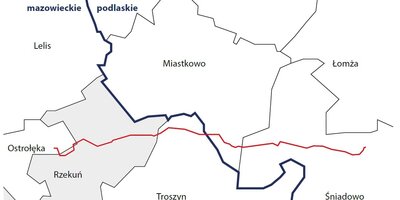

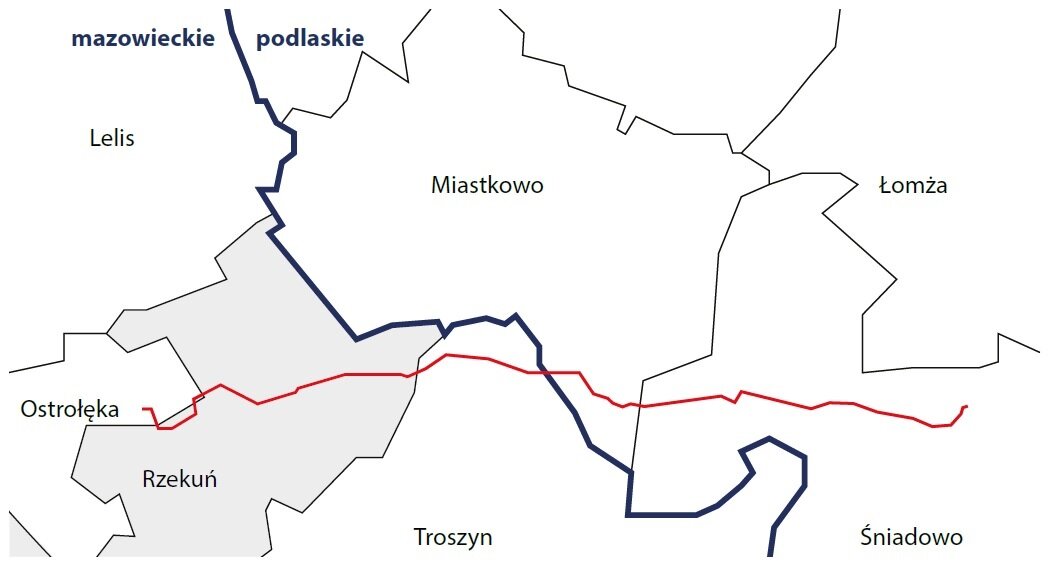

pPomyślnie zakończyły się realizowane z udziałem Inspektora Urzędu Dozoru Technicznego testy gazociągu zasilającego dla elektrowni w Ostrołęce, a wykonawca inwestycji poinformował o zakończeniu prac związanych z przygotowaniem śluzy nadawczej tłoka zlokalizowanej w miejscowości Stare Konopki (woj. podlaskie).
To ostatni etap przed przyłączeniem gazociągu do gazociągu transgranicznego GIPL, łączącego systemy przesyłowe Polski i Litwy, kolejny istotny kamień milowy w budowie samego gazociągu oraz ważne wydarzenie dla inwestycji w blok gazowo-parowy w Ostrołęce, o mocy ok. 750 MW.
Formalne zakończenie budowy gazociągu nastąpi na początku przyszłego roku. Następnie przeprowadzone zostaną niezbędne odbiory techniczne, a w połowie lutego rozpocznie się zagazowanie gazociągu, które powinno potrwać ok. dwóch tygodni. Tym samym liczący prawie 28 km gazociąg, którego budowa rozpoczęła się w pierwszej połowie 2023 roku, po uzyskaniu po uzyskaniu ostatnich potrzebnych decyzji administracyjnych będzie gotowy do użytku w połowie 2024 roku.
