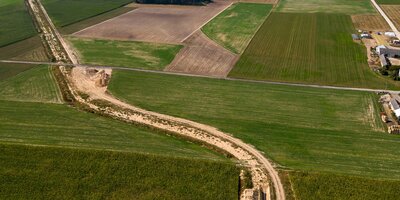

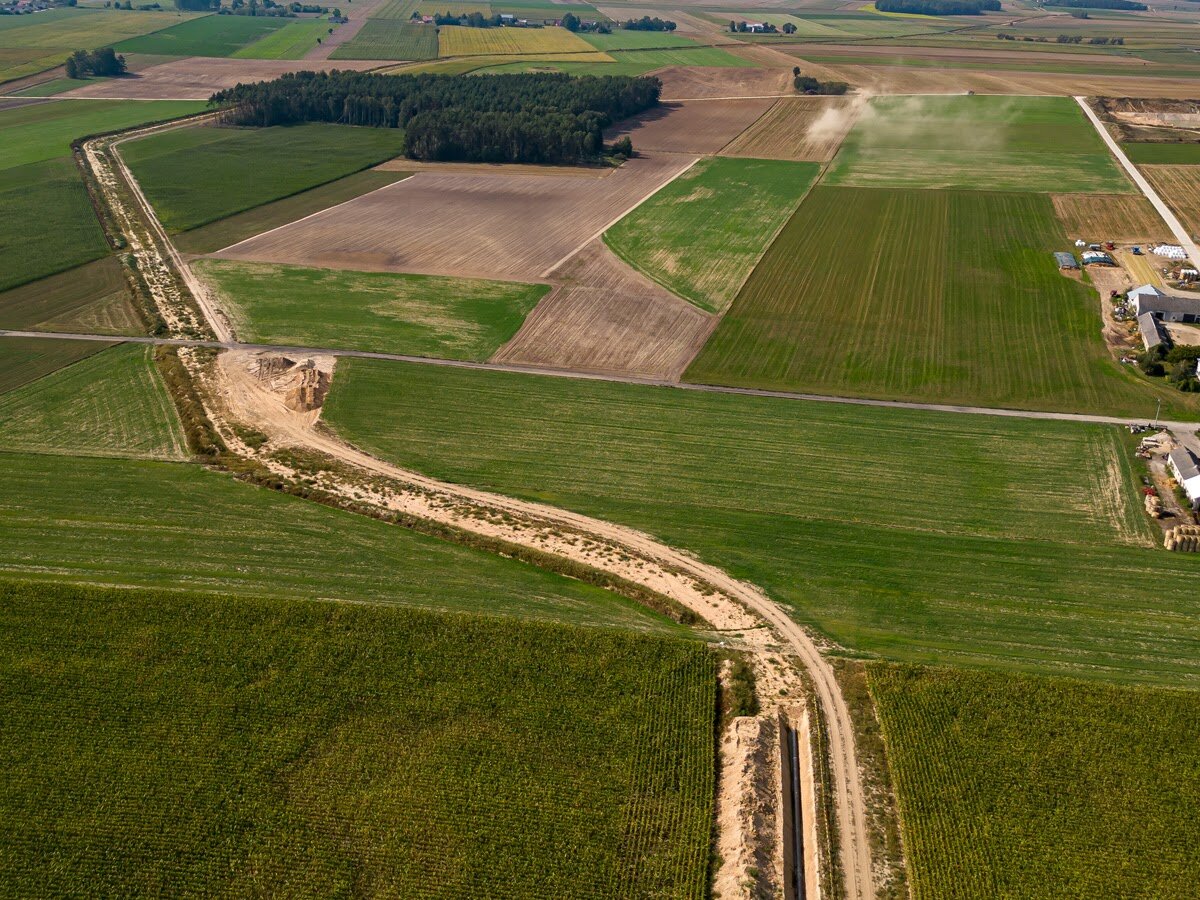

Układanie i zasypywanie liczącego ok. 28 km przyłącza gazowego dla elektrowni w Ostrołęce dobiegło końca, podobnie jak prace związane z wykonaniem fundamentów oraz montażem części technologicznej Zespołu Zaworowo-Upustowego Łątczyn.
Trwają jeszcze prace konstrukcyjno-budowlane na terenie Śluzy Odbiorczej Tłoka oraz Śluzy Nadawczej Tłoka, a także odbudowa sieci drenarskich. Na przełomie września i października planowane jest przeprowadzenie prób wytrzymałości i szczelności nowobudowanego rurociągu. Ukończenie tych oraz innych testów pozwoli na przejście do kolejnego etapu inwestycji, czyli przygotowania gazociągu do rozruchu i napełnienia gazem.
Ostatnim etapem projektu będzie zwrot właścicielom działek, na których prowadzone były prace. Nastąpi to najpóźniej do końca drugiego kwartału 2024 roku.
Równolegle trwają prace związane z budową elektrowni gazowo-parowej w Ostrołęce. Projekt przebiega zgodnie z harmonogramem i zbliża się do półmetka. Więcej nt. budowy elektrowni można przeczytać na stronie https://media.energa.pl/aktualnosci
