Zakończone kolejne etapy budowy gazociągu

Zakończone kolejne etapy budowy gazociągu

Prace związane z budową przyłącza gazowego do elektrowni gazowo-parowej w Ostrołęce szybko postępują. Wykonawca zakończył odhumusowanie i rozwózkę rur, a osiem kilometrów rurociągu zostało już ułożone i zasypane.


W czerwcu zakończyła się rozwózka rur, z których ułożony zostanie gazociąg prowadzący do elektrowni w Ostrołęce. To kolejny etap prac związanych z budową przyłącza gazowego do elektrowni w Ostrołęce, który został zrealizowany w ostatnim okresie. Jeszcze w maju ukończone zostało odhumusowanie – zdjęcie żyznej, najbardziej wartościowej warstwy gruntu na terenie, na którym zostanie wykonany wykop pod ułożenie gazociągu.

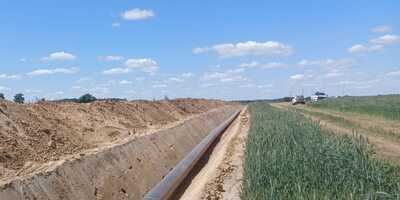

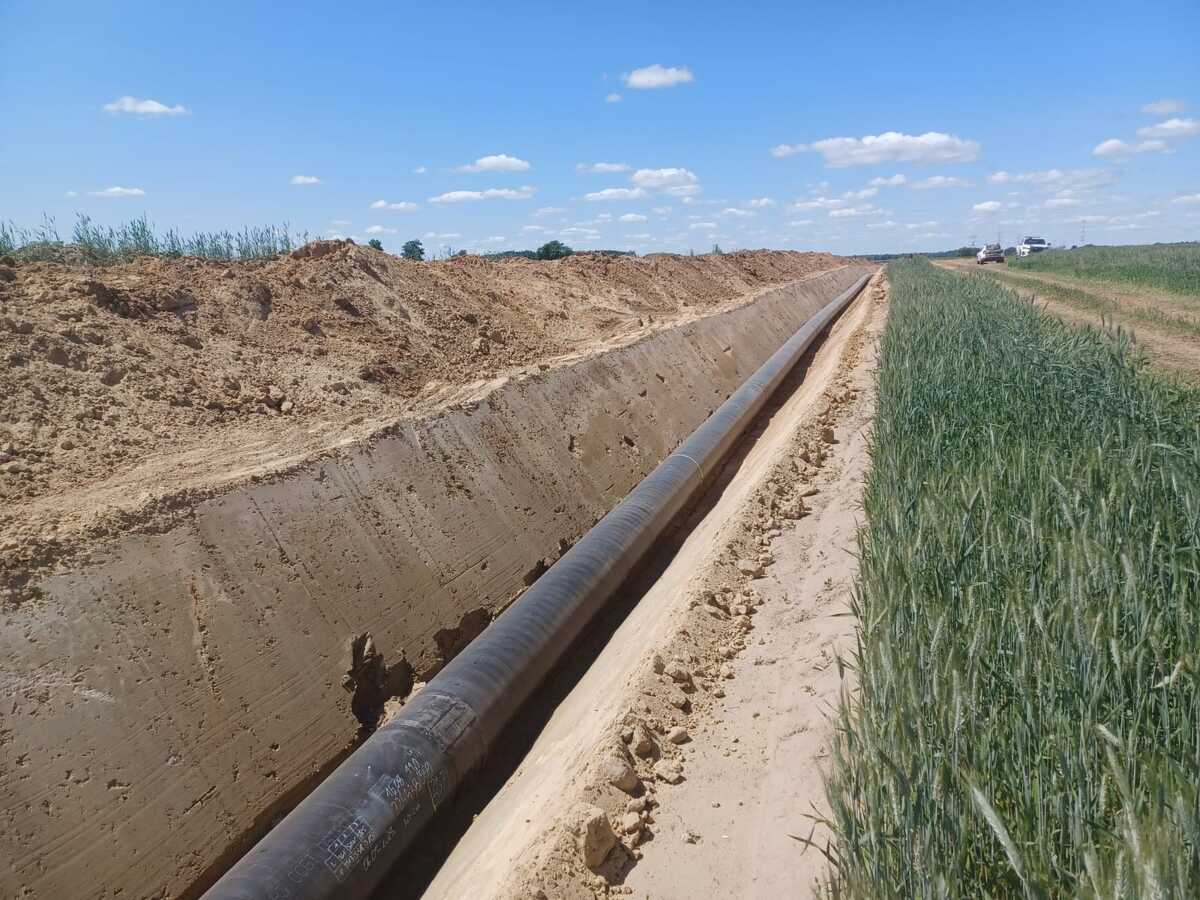

Do połowy lipca ułożono, zespawano i zasypano już 8 km gazociągu – blisko 1/3 łącznej długości przyłącza, które docelowo ma mieć prawie 28 km.
Do końca sierpnia wykonawca planuje przeprowadzenie kolejnych prac, m.in. związanych z przygotowywaniem wykopu, układaniem rur i ich łączeniem, a następnie zasypywaniem w wykopie. Kontynuowane będą również prace związane z przekroczeniami bezwykopowymi pod drogami.
Gazociąg, który połączy powstającą ostrołęcką elektrownię z interkonektorem Polska-Litwa, będzie przebiegał przez teren pięciu gmin w dwóch województwach: podlaskim i mazowieckim.
